MIéRCOLES, 27 DE NOV

«En diciembre no habrá más corralitos en la peatonal»

Así lo afirmaron desde la EPE en relación a las obras que se vienen realizando en esa arteria para renovar la red media y de baja tensión en el microcentro. Señalaron que la obra está en un 65%.

Desde hace unos meses se viene realizando en pleno microcentro de la ciudad una megaobra para renovar la red de media y baja tensión, por lo que desde hace un tiempo puede verse en la peatonal Córdoba corralitos enormes donde la Empresa Provincial de la Energía (EPE) viene efectuando los trabajos.

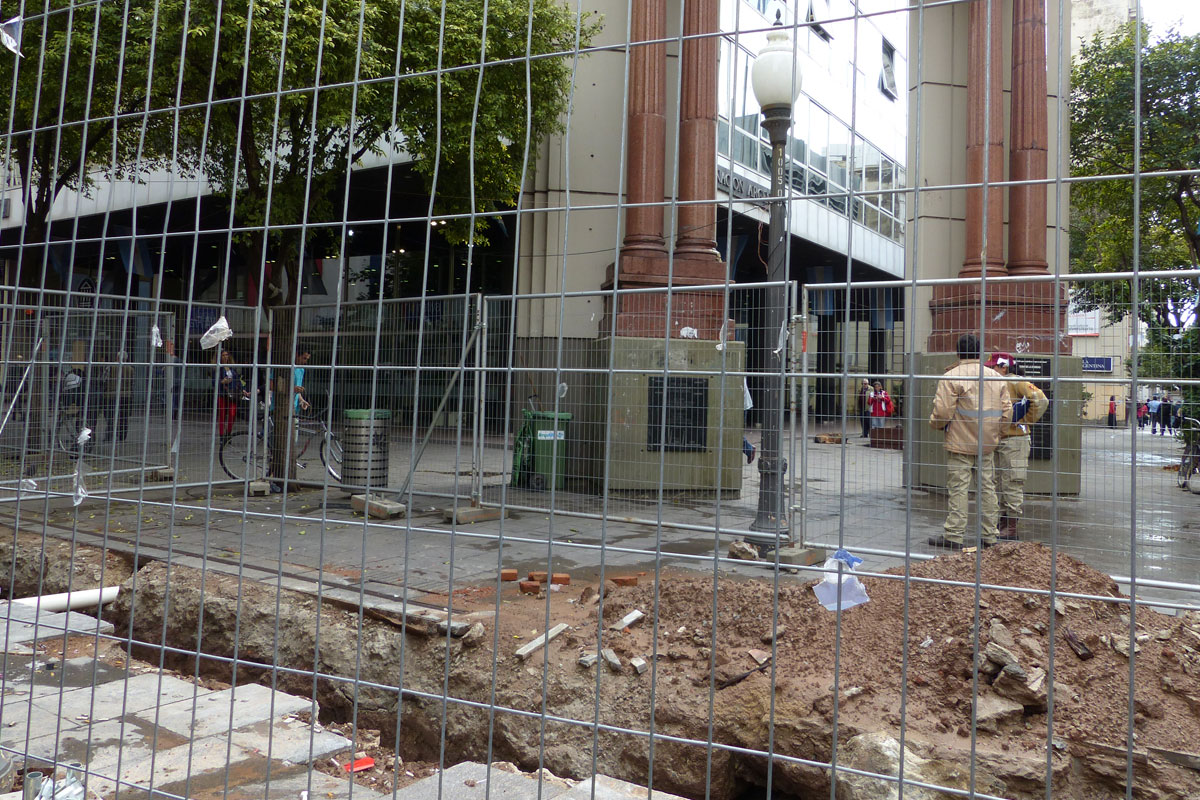

Peatonal1En ese marco, Daniel Cantalejo, presidente de EPE, aseguró que «en diciembre prácticamente no habrá corralitos en la peatonal Córdoba», al tiempo que señaló el avance de la obra supera el 65 por ciento y aclaró que la conexión al nuevo sistema se efectuará en 2017.

El pasado viernes, el funcionario se reunió con el titular de la Asociación Empresaria de Rosario, Ricardo Diab; además de Nelson Graells y Coco Benzi, en representación de la Asociación Peatonal Calle Córdoba y otros comerciantes del centro a los fines de ultimar detalles y realizar el seguimiento de las obras.

Por la EPE también concurrieron el vicepresidente de la compañía, Cristián Berrino; el director, Fabián Vieyra; y el gerente de infraestructura, Jorge Tarchini.

Durante el encuentro, los funcionarios de la EPE presentaron un informe sobre el avance de la renovación de la red de media y baja tensión en peatonal Córdoba y aseguraron que para principios de diciembre la misma ya no sufrirá intervenciones y que sólo quedarán tres pequeños corralitos.

Al respecto, los comerciantes solicitaron la posibilidad de evitar trabajar en el mes de las fiestas sobre aquellas calles que tienen ingreso o egreso de galerías a los fines de evitar generar molestias en el movimiento comercial.

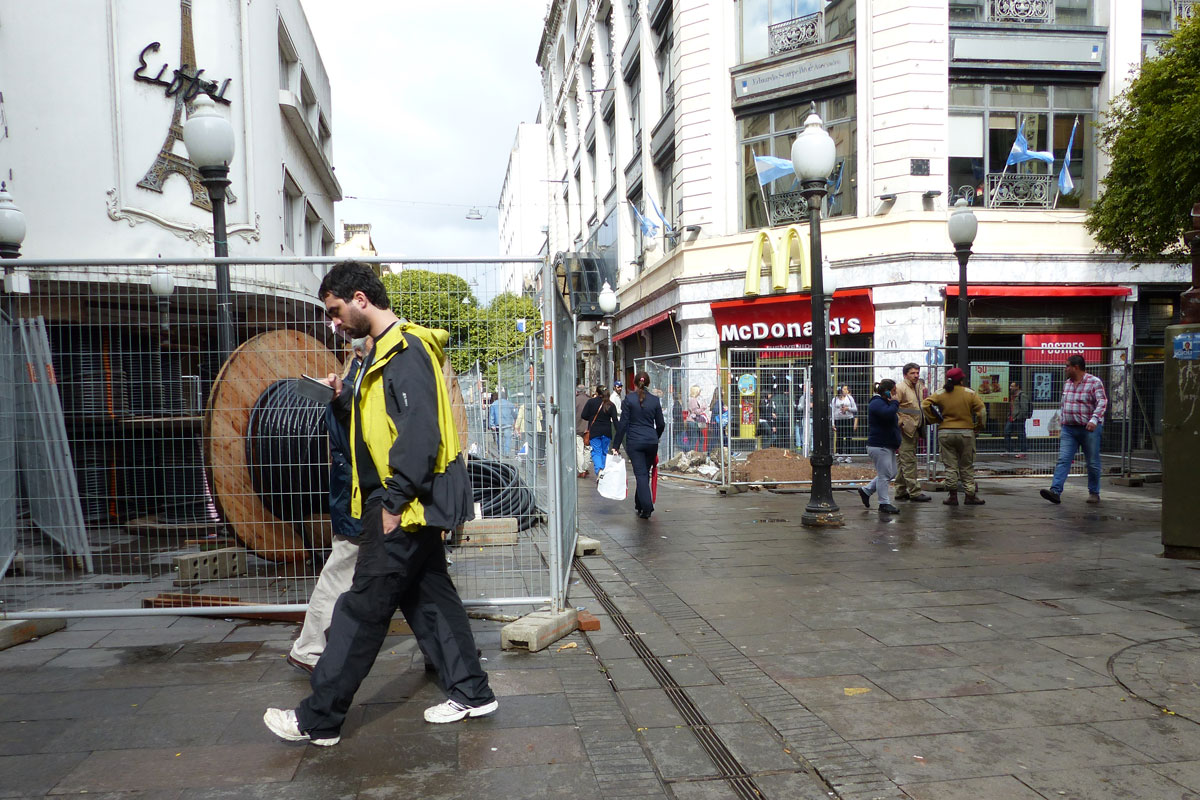

Según los técnicos de la EPE, la obra que tenía un plazo de 20 meses estará totalmente finalizada en marzo de 2016. De todos modos, aclararon que los resultados concretos se verán recién en el verano de 2017, una vez hechas las acometidas para cada cliente, es decir, el cambio de la conexión de la antigua a la nueva red.Peatonal2

Cantalejo precisó que el avance de la obra a la fecha es del 65 por ciento. Además, recordó que la intervención implicó la creación de los centros de reducción de distribución en las plazas Pringles y 25 de Mayo, como así también la eliminación de más de 34 esquineras.

En ese sentido, los funcionarios jerárquicos de la EPE estimaron que la obra en el microcentro de la ciudad tendrá una durabilidad mínima de 40 años de beneficios.

Para los comerciantes es «fundamental tener certeza sobre los plazos de duración de las obras y que las mismas no afecten el movimiento comercial, especialmente en diciembre, dada la afluencia de clientes a la zona por las fiestas».

Por ello, la Asociación Empresaria de Rosario realizará en las próximas semanas junto a la EPE un diagrama de trabajo, considerando especialmente que no realicen obras en ese mes sobre las calles perpendiculares a Córdoba que tienen galerías.

Fotos: Salvador Hamoui

Últimas Noticias
